Na jakim etapie budowy ocieplać poddasze i nie żałować?
Dom o powierzchni około 150 m² z dwuspadowym dachem o nachyleniu 30-40° wymaga zwykle dwóch tygodni ocieplania poddasza, jeśli pracuje dwu- lub trzyosobowa ekipa w sprzyjających warunkach. Ten czas potrafi jednak rozrosnąć się do miesiąca albo i dłużej, gdy wilgoć technologiczna nie zdąży odparować z murów albo gdy projektant nie uwzględnił wszystkich detali. Odpowiedź na pytanie, na jakim etapie budowy ocieplać poddasze, nie sprowadza się do jednego hasła w stylu „po tynkach". To konkretna sekwencja decyzji, pomiarów i uzgodnień między branżami, od których zależy, czy izolacja zachowa deklarowane parametry przez kolejne dekady.

- Ile trwa ocieplanie poddasza i co wydłuża ekipie robotę
- Ocieplanie poddasza po tynkach kiedy wilgotność spadnie poniżej 3%
- Stan surowy zamknięty a ocieplanie poddasza co musi być gotowe
- Ocieplanie poddasza zimą kiedy można, a kiedy odpuścić
- Przygotowanie poddasza przed ociepleniem odbiór jakości
- Najczęstsze błędy wydłużające prace i psujące izolację
- Harmonogram w pigułce
Ile trwa ocieplanie poddasza i co wydłuża ekipie robotę
Dach o powierzchni rzutu 100 m² daje po rozwinięciu około 140 m² połaci przy kącie 35°. Przy wełnie układanej w dwóch krzyżujących się warstwach ekipa dwóch dekarzy potrzebuje od siedmiu do dziewięciu dni roboczych, a trzyosobowa skróci to do pięciu-sześciu. Każde okno połaciowe to pół dnia dodatkowej pracy, każda lukarna z własnym koszem dachowym to cały dzień, a kosz przy kominie pochłania nierzadko dwa, bo wymaga wycięcia wełny pod nietypowy kształt i starannego uszczelnienia membraną.
Forma samej izolacji zmienia tempo wyraźnie. Rolki rozwijane między krokwiami idą najszybciej, ale płyty docinane na wymiar pozwalają dokładniej wypełnić nierówne przestrzenie i eliminują mostki termiczne w miejscu styku z językami krokwi. Wełna wdmuchiwana granulatem osiada w zamkniętych przestrzeniach w ciągu jednego dnia na 100 m², lecz wymaga wcześniej zamontowanych sztywnych poszyć i rusztu, więc oszczędność czasu bywa pozorna.
Druga warstwa krzyżowa zabiera zwykle o 30% więcej czasu niż pierwsza, bo wymaga docinania płyt wokół każdej krokwi, każdego języka i każdego wiązara. Brak projektu izolacji to najczęstsza przyczyna opóźnień w terenie. Monter bez rysunku detali przerywa pracę, dzwoni do projektanta, improwizuje, wraca następnego dnia z innym materiałem. Dobry projekt wykonawczy z detalami krawędzi, przejść przez komin, obróbek okien połaciowych skraca robotę nawet o trzy dni.
Warunki atmosferyczne też mają swoją cenę. Wełna mineralna traci sprężystość poniżej 5°C, a wilgoć z porannej rosy potrafi podnieść jej ciężar o 5-8%, co psuje parametry λ. Ekipa pracująca w deszczu musi zabezpieczyć otwarte połacie folią, a to znowu zabiera czas. Ostatni czynnik to logistyka: brak windy, wąskie schody, konieczność wnoszenia paczek po 30 kg po drabinie potrafi wydłużyć dzień pracy o dwie godziny.
Tabela: orientacyjny czas ocieplania w zależności od powierzchni dachu
| Powierzchnia połaci | Ekipa 2-osobowa | Ekipa 3-osobowa | Uwagi |
|---|---|---|---|
| 120 m² | 7-9 dni | 5-6 dni | dach prosty, bez lukaren |
| 180 m² | 11-14 dni | 8-10 dni | 2-3 okna połaciowe |
| 250 m² | 15-19 dni | 11-13 dni | lukarny, kosze, komin |
| 320 m² | 20-25 dni | 14-17 dni | wielospadowy z facjatami |
Ocieplanie poddasza po tynkach kiedy wilgotność spadnie poniżej 3%
Tynki cementowo-wapienne oddają wodę powoli. Centymetr takiego tynku schnie orientacyjnie tydzień w lecie, ale ściana trójwarstwowa z ceramiki 25 cm potrzebuje od czterech do ośmiu tygodni, żeby wilgotność masowa spadła poniżej 3%. Norma PN-EN 12524 mówi wprost: materiały izolacyjne z wełny mineralnej nie powinny być wbudowywane w przegrody o wilgotności wyższej niż 4% masowo, bo w przeciwnym razie ich współczynnik λ rośnie nawet o 20%.
Pomiar wilgotności wykonuje się miernikiem oporowym albo kapacytywnym, w kilku punktach każdej ściany kolankowej. Jeden odczyt nic nie znaczy, bo ściana potrafi być sucha przy posadzce i mokra przy wieńcu. W praktyce dekarskiej najlepiej sprawdza się metoda CM (karbidowa), polegająca na pobraniu próbki młotkiem i zmierzeniu wydzielanego acetylenu. Wynik poniżej 2,5 CM% na ścianach poddasza daje zielone światło dla ekipy.
Okres schnięcia domu zależy od pory roku. Lato z temperaturą 25-30°C i wilgotnością powietrza 50% wysusza więźbę i mury w dwa tygodnie. Wiosna i jesień potrzebują trzech-czterech tygodni. Zima, nawet z dogrzewaniem nagrzewnicami, to cztery-osiem tygodni, bo niska temperatura spowalnia dyfuzję pary wodnej z wnętrza muru. Pośpiech kosztuje: zamknięcie mokrej ściany warstwą folii paroizolacyjnej i wełną prowadzi do wykraplania się pary w warstwie izolacji, a w konsekwencji do grzyba i utraty 30-40% właściwości cieplnych.
Warto też sprawdzić wilgotność samej więźby dachowej. Krokwie świeżo montowane mają wilgotność 18-22%, po dwóch miesiącach sezonowania spada ona do 12-14%. Wełna mineralna układana na mokrym drewnie przejmuje część tej wilgoci, co skraca jej żywotność i obniża opór cieplny. Dobra praktyka nakazuje mierzyć wilgotność krokwi miernikiem wbijanym w drewno, w trzech-czterech miejscach każdej krokwi.
Stan surowy zamknięty a ocieplanie poddasza co musi być gotowe
Na jakim etapie budowy ocieplać poddasze? Odpowiedź technicznie brzmi: w stanie surowym zamkniętym, po zakończeniu wszystkich prac mokrych, ale przed szpachlowaniem i malowaniem. Dach musi być kryty, z zamontowanymi rynnami i obróbkami kominowymi. Stolarka okienna i drzwiowa powinna być osadzona, a dom zamknięty na klucz, żeby wełna nie nasiąkała deszczem podczas pracy.
Instalacje muszą być rozprowadzone przed ekipą ociepleniową. Kable elektryczne w peszelach, rury wentylacji mechanicznej z rekuperatorem, podejścia do ogrzewania podłogowego na poddaszu i klimatyzacji. Jeśli rekuperacja pojawi się po ociepleniu, ekipa będzie musiała rozciągać kanały pod wstępnym sufitem, niszcząc ciągłość paroizolacji. To klasyczny błąd koordynacyjny, który widać na co piątej budowie.
Kolejność prac wygląda następująco: po zamknięciu dachu i osadzeniu okien ekipa najpierw sprawdza poszycie i folię wstępnego krycia, potem wypełnia przestrzenie między krokwiami pierwszą warstwą wełny o grubości równej wysokości krokwi. Druga warstwa idzie na ruszt poprzeczny lub podłużny, zależnie od projektu. Na to nadchodzi folia paroizolacyjna zgrzewana lub klejona na zakładkach, a na końcu ruszt pod płyty g-k. Wszystko to dzieje się przed ekipą wykończeniową, która przychodzi szpachlować.
Przed ekipą ociepleniową inwestor musi też zadbać o stałą temperaturę wewnątrz. Termometr pokojowy wskazujący 15-20°C przez dobę przed rozpoczęciem prac to minimum. Niższa temperatura sprawia, że wełna jest sztywna, źle się docina i nie sprężysta się w przestrzeni między krokwiami. Wyższa temperatura latem bywa z kolei problemem, bo ekipa pracuje w upale na poddaszu bez klimatyzacji, więc tempo spada i rośnie ryzyko błędów.
Checklista: co musi być gotowe przed przyjazdem ekipy
- dach kryty, rynny zamontowane, obróbki kominowe zakończone
- stolarka okienna i drzwiowa osadzona, regulowana
- tynki wewnętrzne suche, wilgotność poniżej 3% masowo
- wylewki wyschnięte, zmierzone miernikiem CM
- instalacja elektryczna rozprowadzona w peszelach
- wentylacja mechaniczna z rekuperacją zamontowana
- klimatyzacja i ogrzewanie podłogowe rozprowadzone
- woda i kanalizacja doprowadzone do łazienek na poddaszu
- stała temperatura 15-20°C utrzymywana przez 24 godziny
- prąd i woda dostępne na budowie dla ekipy
- dojście do poddasza wolne, schody stabilne
- materiał dowieziony i składowany w suchym miejscu
Ocieplanie poddasza zimą kiedy można, a kiedy odpuścić
Producent wełny mineralnej podaje w karcie technicznej zakres temperatur montażu od 5°C do 35°C. Poniżej pięciu stopni włókna szklane stają się kruche i tracą sprężystość, co utrudnia dociskanie płyt do krokwi. Powyżej 35°C wełna parzy dłonie i pęcznieje zbyt mocno, więc po ostygnięciu zimą tworzą się szpary. W Polsce realne okno montażowe trwa więc od marca do końca listopada, z wyjątkiem mrozów.
Ocieplanie poddasza zimą jest technicznie możliwe, jeśli budynek jest ogrzewany i ma zamontowaną stolarkę. Wtedy ekipa pracuje w temperaturze pokojowej 18-22°C, a wilgotność powietrza utrzymuje się poniżej 60%. Kluczowe jest jednak, żeby więźba dachowa zdążyła wyschnąć przed pierwszym mrozem, bo zamarzająca woda w drewnie rozpycha włókna i tworzy mikropęknięcia, które potem przenoszą naprężenia na warstwę izolacji.
Wyjątkiem jest sytuacja, gdy dach stawiany jest w środku zimy i ekipa dekarska pracuje w tempie 10-15°C. Wtedy ocieplanie musi poczekać do wiosny, nawet jeśli dom ma działać od jesieni. Ściany muszą przejść przez pełen cykl suszenia wiosenno-letni, a krokwie powinny oddawać wilgoć do atmosfery. Pośpiech w grudniu przy temperaturze zewnętrznej minus pięć stopni to prosta droga do grzyba po pierwszej zimie użytkowania.
Prawidłowy montaż zimą wymaga jeszcze jednego elementu: nagrzewnic i osuszaczy powietrza. Koszt ich wypożyczenia to około 150-300 zł dziennie, a przy czterotygodniowym osuszaniu domu daje to kwotę 4-8 tys. zł. To cena, którą wielu inwestorów woli zaakceptować niż czekać do wiosny, bo opóźnienie wprowadzenia do domu o kwartał kosztuje zwykle więcej, choćby w postaci czynszu za mieszkanie zastępcze.
Przygotowanie poddasza przed ociepleniem odbiór jakości
Zanim ekipa wejdzie z wełną, inwestor powinien odebrać kilka elementów od poprzednich branż. Poszycie dachowe musi być szczelne, a folia wstępnego krycia ułożona z zakładkami zgodnymi z normą DIN 4108-3, czyli minimum 10 cm na krokwi, klejonymi taśmą. Krokwie powinny być strugane lub heblowane, żeby wełna szczelnie do nich przylegała. Surowe, nieobrobione krokwie mają nierówności, przez które powstają mostki termiczne.
Więźba wymaga oględzin pod kątem pleśni, sinizny i śladów owadów. Drewno porażone grzybem domowym nie nadaje się do zabudowy bez uprzedniej impregnacji i wymiany fragmentów. Wystarczy jeden fragment krokwi z grzybnią, żeby po roku całe poddasze zaczęło pachnieć stęchlizną i pokryło się ciemnymi plamami. Koszt wymiany krokwi w zabudowanym poddaszu to zwykle 3-5 tys. zł za sztukę.

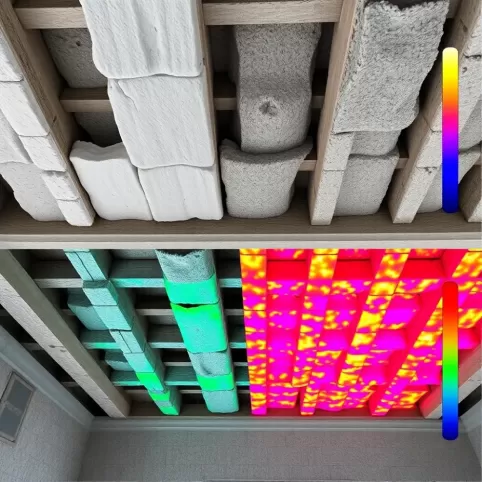

Sprawdzenie szczelności poszycia najłatwiej wykonać kamerą termowizyjną przy różnicy temperatur 8-10°C między wnętrzem a zewnętrzem. W zimie ta metoda daje najlepsze wyniki, bo kontrast jest wyraźny. Miejsca, gdzie ciepło ucieka, świecą na termogramie na żółto i czerwono. Lista poprawek wychodzi po jednym dniu skanowania, a koszt usługi to 800-1500 zł, w zależności od regionu.
Test szczelności Blower Door to druga metoda, precyzyjniejsza od termowizji. Wentylator wmontowany w drzwi zewnętrzne wymusza podciśnienie 50 Pa w budynku, a miernik rejestruje przepływ powietrza przez nieszczelności. Norma PN-EN 13829 dopuszcza przy domach pasywnych wartość n50 poniżej 0,6/h, a w zwykłych domach energooszczędnych poniżej 1,5/h. Wynik powyżej 3,0/h oznacza, że ocieplanie bez uszczelnienia poszycia mija się z celem.
Checklista: odbiór prac ociepleniowych
- wełna ułożona bez szczelin, dociśnięta do krokwi na całej wysokości
- druga warstwa krzyżowa bez przerw, szczelne połączenia płyt
- folia paroizolacyjna zgrzana lub sklejona na zakładkach 10 cm
- przejścia przez komin uszczelnione masą ogniochronną
- okna połaciowe obrobione wełną bez mostków na ramie
- ruszt pod płyty g-k zamontowany zgodnie z projektem
- przewody elektryczne nie przecięte wełną, prowadzone w peszelach
- test Blower Door potwierdza szczelność poniżej 1,5/h
Najczęstsze błędy wydłużające prace i psujące izolację
Cięcie wełny pod kable elektryczne to błąd kosztujący do 30% efektywności izolacji. Kabel w peszlu nie potrzebuje przerwy w warstwie wełny, a każde wycięcie to szczelina, którą ciepło ucieka szybciej niż przez sam kabel. Prawidłowo kabel prowadzi się po wewnętrznej stronie rusztu, pod folią paroizolacyjną, bez naruszania ciągłości izolacji.
Brak szczeliny wentylacyjnej nad wełną to drugi klasyk. Między membraną dachową a warstwą izolacji musi zostać 2-4 cm wolnej przestrzeni, żeby powietrze mogło odprowadzać wilgoć technologiczną z drewna. Bez tej szczeliny para wodna skrapla się na spodzie membrany i kapie z powrotem na wełnę, która po dwóch sezonach jest mokra i bezwartościowa.
Zły dobór grubości izolacji wymusza poprawki. Jeśli projektant przewidział 30 cm wełny, a ekipa kupiła 25 cm, bo tak było w promocji, to cały pakiet trzeba domawiać i układać ponownie. Każdy centymetr poniżej normy to około 5% więcej strat ciepła. W domu 150 m² oznacza to 1000-1500 zł dodatkowych kosztów ogrzewania rocznie, a po dziesięciu latach kwota zwraca się z nawiązką.
Ocieplanie przed wyschnięciem tynków i wylewek to błąd, którego nie da się naprawić bez demontażu. Wilgoć zamknięta pod folią paroizolacyjną skrapla się w warstwie wełny, obniża jej λ i tworzy warunki do rozwoju grzyba. Jedynym rozwiązaniem jest rozebranie zabudowy, wysuszenie ścian i ponowne ułożenie izolacji. Koszt takiej operacji sięga 30-50 tys. zł, a czas remontu to miesiąc lub dłużej.
Harmonogram w pigułce
| Etap budowy | Czas oczekiwania | Co zrobić przed ekipą |
|---|---|---|
| stan surowy otwarty | 4-8 tygodni | wysuszyć więźbę, zamontować pokrycie |
| po tynkach i wylewkach | 2-4 tygodnie (lato) / 4-8 (zima) | pomiar wilgotności CM poniżej 3% |
| po instalacjach | brak | rozprowadzić elektrykę, rekuperację, wod-kan |
| przed wykończeniem | 1-2 dni | stabilizować temperaturę 15-20°C |
| w trakcie ocieplania | 5-14 dni roboczych | kontrolować szczeliny, jakość cięcia |
| po ociepleniu | 3-7 dni | test Blower Door, odbiór jakości |
Decyzja o terminie ocieplania poddasza to nie wybór daty w kalendarzu, lecz weryfikacja pięciu stanów: suche mury, sucha więźba, zamontowane instalacje, uszczelnione poszycie, stabilna temperatura. Gdy wszystkie pięć jest spełnionych, ekipa wchodzi i pracuje bez przestojów. Gdy choć jeden element kuleje, prace się wydłużają, a izolacja traci parametry jeszcze zanim dom zostanie zasiedlony. Warto potraktować tę listę jako bramkę wejściową, nie jako sugestię, bo błędy popełnione na tym etapie kosztują więcej niż wszystkie poprzednie etapy razem wzięte.
Źródła danych i norm: PN-EN 12524 (właściwości cieplno-wilgotnościowe materiałów), PN-EN 13829 (pomiar szczelności Blower Door), DIN 4108-3 (ochrona przed wilgocią), Warunki Techniczne 2021 (WT 2021, współczynnik U dla dachów 0,15 W/m²K od 2021), instrukcje montażowe producentów wełny mineralnej. Orientacyjne ceny materiałów i usług na podstawie średnich stawek rynkowych w Polsce w 2024 roku.
