Próba szczelności instalacji centralnego ogrzewania – jak zrobić ją dobrze

Kadra rgbudinstal Aktualizacja: 4 lipca 2026 r.

Kalkulator parametrów próby szczelności

Podaj ciśnienie robocze instalacji, a kalkulator obliczy wymagane ciśnienie próby, czas badania oraz szacunkowy koszt.

Wynik:

Kilkaset mililitrów wody w niewidocznym miejscu ściany wystarczy, żeby zniszczyć świeżą podłogę, parkiet albo tynk. A potem rozbiórka, suszenie, odgrzybianie i faktura, która potrafi przekroczyć 15 tysięcy złotych. Próba szczelności instalacji centralnego ogrzewania wychwytuje taki scenariusz na sucho, zanim cokolwiek zostanie zakryte. Poniżej znajdziesz komplet parametrów, kolejność działań i protokół wymagany przez polskie normy.

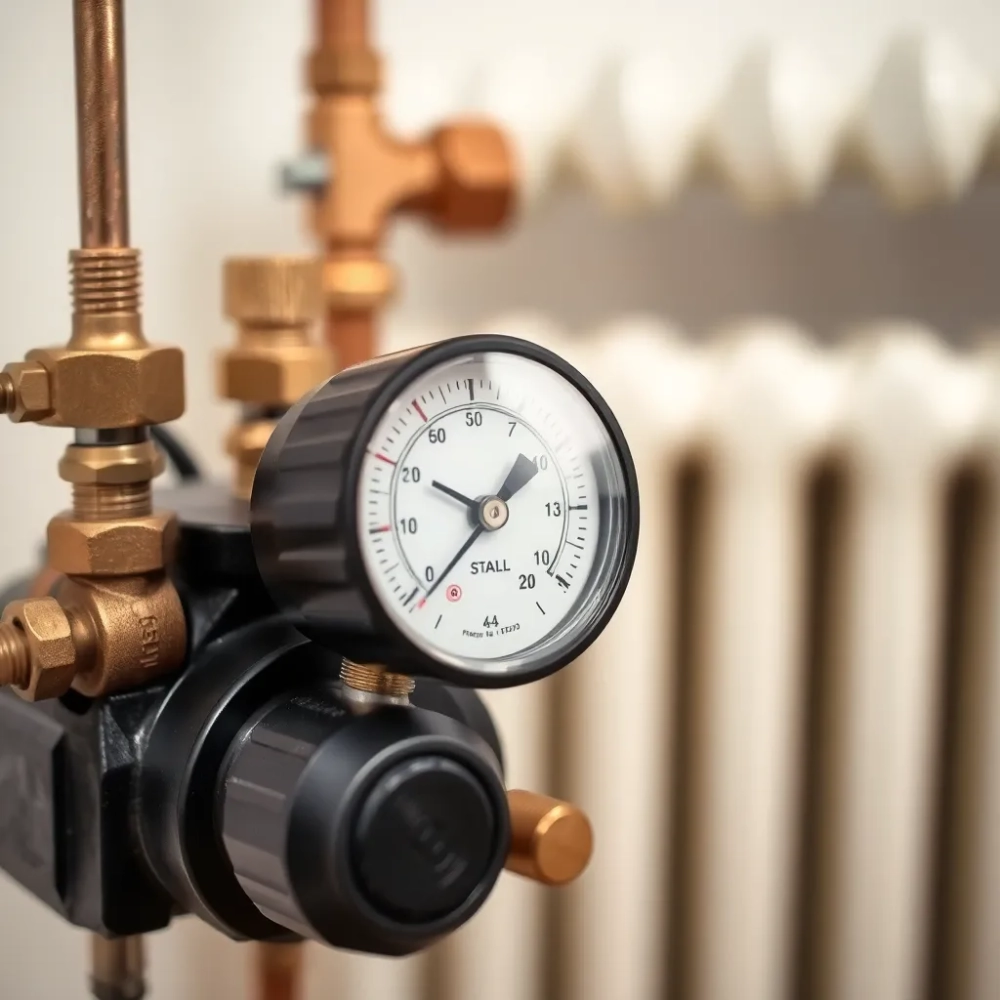

Próba szczelności instalacji centralnego ogrzewania

Kiedy wykonać próbę ciśnieniową C.O. i jak przygotować instalację

Moment badania ma znaczenie większe niż sam wynik pomiaru. Ciśnieniowe sprawdzenie instalacji przeprowadza się po zakończeniu montażu, ale przed zakryciem rur w tynku, wylewce czy zabudowie. W praktyce oznacza to konkretny punkt na osi czasu budowy: po próbie szczelności wypada tynkowanie, izolacja i dopiero wtedy uruchomienie kotła. W domach jednorodzinnych najczęściej dzień po zakończeniu pętli grzewczych, w apartamentowcach etapami, piętro po piętrze.

Badanie dotyczy niemal każdego właściciela nieruchomości. Deweloper zleca je przed odbiorem lokalu, spółdzielnia mieszkaniowa przed sezonem grzewczym, zarządca przed przekazaniem budynku nowemu najemcy. Regulacja mówi wprost: bez pozytywnego wyniku nie ma odbioru końcowego, a co za tym idzie, ubezpieczyciel może odmówić wypłaty przy zalaniu.

Istnieją sytuacje, w których próba nie może zostać przeprowadzona. Gdy temperatura otoczenia spada poniżej zera, gdy budynek jest przemarznięty lub gdy woda w instalacji grozi zamarznięciem. Polska norma PN-EN 12828 w punkcie dotyczącym warunków badania wymaga temperatury otoczenia powyżej pięciu stopni Celsjusza i stabilnego ciśnienia atmosferycznego. Zimą badanie przenosi się do ogrzewanego wnętrza albo czeka na odwilż.

Uwaga: Samodzielne sprawdzanie instalacji sprężonym powietrzem bez doświadczenia grozi poważnym urazem. Sprężone powietrze o ciśnieniu 6 bar uwalnia energię porównywalną z wystrzałem śrutu. Próba ciśnieniowa instalacji centralnego ogrzewania wymaga uprawnień i ubezpieczenia OC wykonawcy.

Checklista przed próbą 8 kroków przygotowania

  • Wypłukanie instalacji czystą wodą w celu usunięcia opiłków, topników i resztek montażowych. Trwa od 30 do 90 minut w zależności od objętości.
  • Odpowietrzenie każdego pionu i grzejnika przez zawory odpowietrzające, aż przestanie syczeć powietrze.
  • Odłączenie zaworów bezpieczeństwa i naczyń wzbiorczych, które mogłyby fałszować odczyt ciśnienia.
  • Sprawdzenie manometrów kontrolnych klasa dokładności minimum 1,6, działka elementarna co 0,1 bar.
  • Zamknięcie wszystkich zaworów odcinających w punktach czerpalnych i podłączeniach grzejnikowych.
  • Sprawdzenie stanu uszczelek w złączkach zaprasowywanych, gwintowanych i samozaciskowych.
  • Podłączenie pompy próbnej o wydatku umożliwiającym płynne podnoszenie ciśnienia.
  • Wypełnienie dziennika budowy wpisem o gotowości do badania.

Dopiero po odhaczeniu każdego punktu można rozpocząć właściwe badanie. Pominięcie któregokolwiek elementu skutkuje fałszywymi wynikami i koniecznością powtórzenia całej procedury.

Próba szczelności na zimno i na ciepło parametry, ciśnienie, czas

Polskie przepisy przewidują dwa uzupełniające się badania. Pierwsze, nazywane próbą wodną lub próbą na zimno, polega na wtłoczeniu wody pod ciśnieniem wyższym od roboczego. Drugie, próba na ciepło, weryfikuje wydłużenia termiczne i zachowanie kompensatorów przy temperaturze 60°C. Obie są wymagane dla odbioru końcowego.

Próba wodna (na zimno)

Ciśnienie próby wynosi półtorej wartości roboczej, nigdy jednak mniej niż 4 bar i nigdy więcej niż wartość wytrzymałości najsłabszego elementu instalacji. W typowym domu z kotłem gazowym, gdzie ciśnienie robocze wynosi 1,5 bar, próba ciśnieniowa instalacji centralnego ogrzewania osiąga minimum 6 bar. W willach z instalacją podłogową i ciśnieniem roboczym 2 bar badanie wymaga ciśnienia co najmniej 10 bar.

Minimalny czas obserwacji to 30 minut, ale norma zaleca wydłużenie do dwóch godzin. Dłuższa obserwacja pozwala wychwycić mikronieszczelności, które ujawniają się powoli przez pęknięcia włoskowate w rurach PEX albo mikrootwory w żeliwnych odlewach. Spadek ciśnienia większy niż 0,2 bar w ciągu godziny oznacza nieszczelność i wymaga lokalizacji wycieku.

Manometr kontrolny musi spełniać wymagania klasy dokładności 1,0 lub lepszej, z działką elementarną co 0,1 bar. Taki przyrząd kosztuje od 180 zł i stanowi minimalne wyposażenie każdego wykonawcy. Tańsze wskaźniki z klasą 2,5 nie nadają się do badań odbiorowych.

Próba powietrzem (alternatywna, częściowa)

Norma dopuszcza próbę sprężonym powietrzem wolną od wody w instalacjach narażonych na zamarzanie oraz w obiektach, gdzie nie ma możliwości bezpiecznego spuszczenia wody. Ciśnienie powietrza wynosi 0,2 do 0,4 bar, a czas obserwacji wydłuża się do 24 godzin. Badanie jest mniej czułe, dlatego służy głównie do odbiorów częściowych na placu budowy.

KryteriumPróba wodnaPróba powietrzem
Ciśnienie1,5 × robocze0,2-0,4 bar
Czas30-120 minutdo 24 godzin
Czułośćwysokaniższa
Zastosowanieodbiór końcowyodbiór etapowy

Próba na ciepło

Drugi etap weryfikuje zachowanie rur i połączeń przy realnej temperaturze pracy. Woda podgrzana do 60 stopni Celsjusza w obiegu zamkniętym wywołuje wydłużenia termiczne rzędu 1,5 mm na każdy metr rury miedzianej. Kompensatory, zawieszenia i podpory muszą swobodnie przyjąć tę zmianę. Ciśnienie w tym badaniu odpowiada ciśnieniu roboczemu, czas obserwacji to minimum jedna godzina.

Próba na ciepło wychwytuje zjawiska, których próba na zimno nie wykaże. Klasyczny przykład to niedokręcona złączka gwintowana, która pod ciśnieniem zimnej wody trzyma, ale po rozgrzaniu zaczyna przepuszczać przez mikrootworki. Podobnie działają nieprawidłowo osadzone kompensatory U-kształtne, które po nagrzaniu powodują naprężenia w mufach.

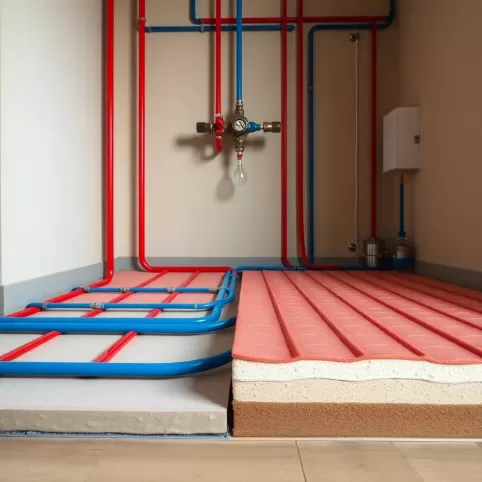

Wskazówka fachowca: Przy ogrzewaniu podłogowym próba szczelności musi być wykonana dwukrotnie raz przed wylaniem wylewki (ciśnienie próby wody), raz po jej wyschnięciu i przed przyłączeniem do rozdzielaczy. Bez drugiej próby nie ma mowy o odpowiedzialności wykonawcy za szczelność pętli w gotowej posadzce.

Protokół próby szczelności, koszty i najczęstsze błędy wykonawców

Wynik badania bez dokumentu to wynik bez wartości prawnej. Protokół próby szczelności instalacji C.O. musi zawierać pięć obowiązkowych elementów, bez których kierownik budowy nie podpisze odbioru. Pierwszy to zakres badania z wyszczególnieniem pięter, pionów i obwodów. Drugi to parametry: ciśnienie początkowe, końcowe, czas obserwacji, temperatura wody. Trzeci to wynik słownie i liczbowo. Czwarty to uwagi o ewentualnych usterkach. Piąty to podpisy wykonawcy i kierownika budowy lub inspektora nadzoru inwestorskiego.

Parametry próby dla różnych typów instalacji

Typ instalacjiCiśnienie roboczeCiśnienie próbyCzas minimalny
Miedziana zaprasowywana1,5 bar6 bar60 min
Stalowa czarna1,5 bar6 bar120 min
PEX / polietylen2,0 bar6 bar120 min
Ogrzewanie podłogowe1,5 bar6 bar120 min

Koszty orientacyjne

Cena usługi zależy od kubatury, liczby obwodów i dostępności instalacji. Dla domu jednorodzinnego o powierzchni 150 m² stawka wynosi od 400 do 700 zł netto. W przypadku budynku wielorodzinnego z kilkudziesięcioma pionami cena rośnie do 1500-3500 zł netto. Każdy dodatkowy obieg, każde piętro i każdy metr sztukerni podnoszą koszt o 15 do 25 procent. Próba szczelności ogrzewania podłogowego w strefie mokrej wymaga dodatkowego dnia pomiaru, co wyjaśnia wyższe widełki dla tego segmentu.

Top 5 błędów wykonawców

  • Pominięcie próby na ciepło, która wykrywa nieszczelności termiczne niewidoczne przy zimnej wodzie.
  • Niedostateczne odpowietrzenie, przez co powietrze w grzejniku fałszuje spadek ciśnienia.
  • Użycie manometru o zbyt niskiej klasie, co prowadzi do błędnych odczytów.
  • Brak wpisu w dzienniku budowy, przez co kierownik nie ma podstaw do odbioru.
  • Sprawdzanie instalacji po zakryciu rur, gdy lokalizacja wycieku wymaga rozbiórki.

Kiedy wykonać próbę po sezonie grzewczym?

Spółdzielnie mieszkaniowe zlecają ponowne sprawdzenie po zakończeniu sezonu w sierpniu lub wrześniu. Procedura identyczna jak odbiorowa, ale traktowana jako przegląd prewencyjny. Pozwala wykryć korozję wżerową w instalacjach stalowych z lat osiemdziesiątych, które po 30 latach eksploatacji zaczynają tracić grubość ścianek. W domach jednorodzinnych taki przegląd wykonuje się zwykle po pracach remontowych wymieniających kocioł albo grzejniki.

Próba szczelności instalacji C.O. jest obowiązkowa na podstawie Prawa Budowlanego i normy PN-EN 12828. Trwa od dwóch do czterech godzin, kosztuje od kilkuset złotych i chroni przed zalaniem ukrytym w ścianie. Samodzielne wykonywanie bez uprawnień i polisy OC nie spełnia warunków odbioru budowlanego. W razie wycieku cała odpowiedzialność cywilna spada na właściciela, nie na wykonawcę.

Źródła danych i przepisów: Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2019 poz. 1065 z późn. zm.) isap.sejm.gov.pl; norma PN-EN 12828:2014 „Instalacje ogrzewcze w budynkach projektowanie i obliczanie" PKN, pkn.pl; Warunki Techniczne Wykonania i Odbioru Robót Budowlanych ITB itb.pl.
