Jak szybko wysuszyć tynki bez pęknięć? Sprawdzone metody
Remont przeciąga się o tydzień, ekipa od podłóg wchodzi za cztery dni, a tynk w salonie wciąż ciemny w dotyku. Wystarczy kilkanaście godzin nerwowego wietrzenia albo nagrzewnicy, żeby tynk oddał wilgoć nierównomiernie i pokrył się siatką drobnych rys, a poprawka takiego uszkodzenia kosztuje 80-150 zł za metr kwadratowy. Zanim sięgniesz po najprostsze rozwiązanie, lepiej zrozumieć, jak woda naprawdę opuszcza tynk i dlaczego pośpiech potrafi być droższy niż cierpliwy harmonogram.

- Ile schną tynki gipsowe i cementowo-wapienne?
- Kiedy można malować po tynkowaniu? Pomiar wilgotności
- Jak szybko wysuszyć tynki: sprawdzone metody
- Schnięcie tynku zimą i w pomieszczeniach o dużej wilgotności
- Najczęstsze błędy przy suszeniu tynków
- Harmonogram prac po tynkowaniu
- Checklista do wydruku
Ile schną tynki gipsowe i cementowo-wapienne?
Producent podaje na opakowaniu orientacyjną wartość, ale prawdziwy czas schnięcia zależy od trzech rzeczy: grubości warstwy, warunków w pomieszczeniu oraz chłonności podłoża. Tynk gipsowy o grubości 10 mm w typowym mieszkaniu, czyli 20°C i 50-60% wilgotności względnej, oddaje wodę w około 7-10 dni. Warstwa 20 mm potrzebuje już 14-18 dni, a przy 30 mm warto liczyć blisko czterech tygodni.
Tynk cementowo-wapienny schnie wolniej, bo wymaga nie tylko odparowania wody, ale też pełnej hydratacji spoiwa. Warstwa 10 mm w sprzyjających warunkach wiąże w 10-14 dni, pełną wytrzymałość i gotowość do dalszych prac osiąga po 28 dniach. To właśnie te cztery tygodnie, o których mówią normy, nie dlatego że materiał jest kapryśny, lecz dlatego że proces chemiczny pod spodem po prostu tyle trwa.
| Rodzaj tynku | 5 mm | 10 mm | 15 mm | 20 mm |
|---|---|---|---|---|
| Gipsowy | 3-4 dni | 7-10 dni | 12-14 dni | 16-20 dni |
| Cementowo-wapienny | 5-6 dni | 10-14 dni | 18-22 dni | 26-30 dni |
| Wapienny | 6-8 dni | 12-16 dni | 22-26 dni | 30-35 dni |
| Polimerowy | 2-3 dni | 4-6 dni | 7-9 dni | 10-12 dni |
| Szybkowiążący gipsowy | 1-2 dni | 3-4 dni | 5-7 dni | 8-10 dni |
Szybki rzut oka na tabelę nie wystarczy, bo warunki potrafią wydłużyć czas dwukrotnie. W nieogrzewanym garażu przy 8°C tynk gipsowy 10 mm schnie nie 10, a blisko 25 dni, a cementowo-wapienny w piwnicy bez wentylacji potrafi ciemnieć przez cały miesiąc. Prosta reguła: każde 5°C mniej i każde 10% wilgotności względnej więcej to plus 30-40% do czasu oczekiwania.
Mini-kalkulator czasu schnięcia
Chcesz szybko policzyć orientacyjny czas? Weź bazowy czas z tabeli dla swojego rodzaju tynku, pomnóż go przez współczynnik warunków. W pomieszczeniu o 20-22°C i wilgotności 45-55% zostawiasz wartość bazową. W temperaturze 15-18°C z wentylacją mnożysz razy 1,3, poniżej 15°C lub powyżej 70% wilgotności stosujesz 1,6-2,0. Dla warstwy grubszej niż 20 mm dodajesz 0,2 za każde dodatkowe 5 mm.
Czynniki, które skracają lub wydłużają schnięcie
Rodzaj spoiwa to dopiero początek listy. Podłoże z betonu komórkowego chłonie szybciej niż stary, gładki beton monolityczny, tynk na siporexie odda wodę nawet o 20% szybciej. Ogrzewanie podłogowe uruchomione od razu po tynkowaniu działa jak suszarka, ale tylko od spodu, co prowadzi do nierównomiernego skurczu i rys. Stolarka w domu pasywnym potrafi być tak szczelna, że bez wymuszonej wentylacji tynk schnie dwa razy dłużej niż w starszym budynku z nieszczelnościami.
Pora roku robi ogromną różnicę. Lato z otwartymi oknami to naturalny partner tynkarza, choć upał powyżej 28°C paradoksalnie szkodzi, bo woda odparowuje zbyt szybko z powierzchni, a wnętrze warstwy zostaje mokre. Jesień i wiosna to optimum: 15-20°C na zewnątrz, łatwo kontrolować wilgotność. Zima wymaga zupełnie innego podejścia, bo wietrzenie skutkuje wyziębieniem pomieszczenia i kondensacją w tynku zamiast jego wysychania.
Piwnica i poddasze to dwa zupełnie różne światy. Na poddaszu latem robi się 35°C pod dachem, tynk wysycha w kilka dni, ale szybkość ta grozi spękaniem. W piwnicy temperatura rzadko przekracza 14°C, wilgotność potrafi sięgać 80%, a tynk cementowo-wapienny odda wodę przez wiele tygodni nawet z osuszaczem.
Kiedy można malować po tynkowaniu? Pomiar wilgotności
Palec na ścianie to metoda stosowana od pokoleń, ale zawodna. Tynk wygląda suchy na powierzchni już po dwóch dniach, a wewnątrz warstwy wciąż zostaje 3-4% wody wagowo. Malowanie takiej ściany farbą dyspersyjną kończy się pęcherzami, łuszczeniem i koniecznością zdzierania powłoki po kilku miesiącach. Norma PN-EN 13914-2 zaleca, by przed malowaniem wilgotność masowa tynku nie przekraczała 1,0-1,5% dla farb wodnych i 1,5-2,0% dla powłok mineralnych.
Najdokładniejszą metodą pozostaje pomiar wagowy CM. Próbkę tynku pobiera się wiertłem, miesza z karbidem w stalowej bombie, a manometr pokazuje procent wilgoci. Wynik jest powtarzalny, sprzęt wypożyczysz za 80-150 zł za dobę. Na budowach domów jednorodzinnych metoda CM bywa często zastępowana szybszymi testami, bo każda dziura w świeżym tynku oznacza szpachlowanie.
| Metoda | Dokładność | Czas pomiaru | Koszt | Zastosowanie |
|---|---|---|---|---|
| Test folii 50×50 cm | ±1 dzień | 24 h | 0 zł | Szybka weryfikacja bez sprzętu |
| Miernik elektroniczny oporowy | ±0,5% | 5 s | 50-200 zł | Regularna kontrola ekipy |
| Miernik pojemnościowy | ±0,3% | 5 s | 400-2000 zł | Profesjonalne odbiory |
| Metoda CM (karbidowa) | ±0,1% | 30 min | 80-150 zł/dobę | Gwarancja i odbiory |
Test folii to pierwszy krok, który możesz zrobić sam. Kawałek folii PE 50×50 cm przyklejasz taśmą malarską do ściany, dociskasz starannie boki i czekasz 24 godziny. Po zdjęciu pojawienie się kondensatu albo wyraźne ściemnienie ściany oznacza, że tynk jeszcze oddaje wilgoć. Sucha folia i sucha ściana pod nią dają zielone światło, by przejść do precyzyjniejszego pomiaru.
Rodzaj farby zmienia próg wilgotności, przy którym można malować. Farby dyspersyjne akrylowe i lateksowe są najbardziej wymagające, bo zamykają dyfuzję i każdy nadmiar wody uwięziony pod powłoką znajdzie ujście w postaci pęcherzy. Mineralne farby silikatowe tolerują nieco wyższą wilgotność, bo oddychają razem z podłożem. Silikonowe plasują się pomiędzy, a konkretne zalecenie dla wybranego produktu znajdziesz zwykle w karcie technicznej producenta.
Mierz wilgotność w kilku punktach, nie w jednym. Tynk schnie nierównomiernie: szybciej przy oknie, wolniej w rogu za szafą, najwolniej przy podłodze. Trzy pomiary na każdej ścianie dają prawdziwy obraz.
Jak szybko wysuszyć tynki: sprawdzone metody
Skuteczne suszenie tynku opiera się na trzech filarach: temperaturze, ruchu powietrza i wilgotności względnej. Podniesienie temperatury z 15 do 22°C przyspiesza odparowanie niemal dwukrotnie, bo rośnie prężność pary wodnej nad powierzchnią. Cyrkulacja powietrza odprowadza już odparowaną wilgoć, ten sam punkt schnie szybciej, gdy wentylator miesza powietrze. Osuszacz wyciąga parę wodną skropleniem na zimnej powierzchni, działa więc niezależnie od warunków zewnętrznych.

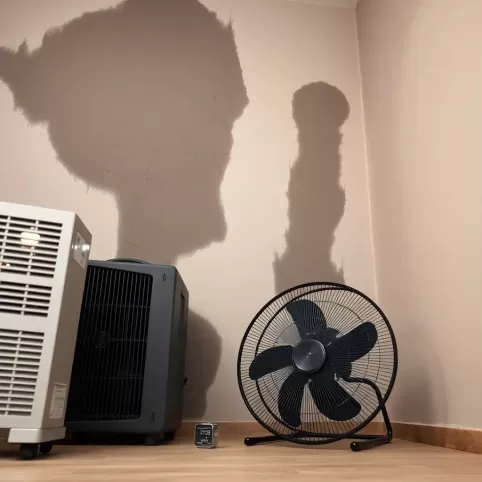

Osuszacz profesjonalny
Wydajność 20-30 litrów wody na dobę przy poborze 300-600 W. Koszt wynajmu 40-80 zł/dobę. Redukuje wilgotność względną do 30-40%, działa w zamkniętych pomieszczeniach bez względu na pogodę.
Wentylator przemysłowy
Wydajność 500-1500 m³/h, pobór 50-200 W. Koszt wynajmu 20-50 zł/dobę. Przyspiesza schnięcie o 30-50%, ale sam nie obniża wilgotności względnej.
Połączenie obu urządzeń daje najlepszy efekt: wentylator rozprowadza wilgotne powietrze, osuszacz chwyta je i skrapla wodę do zbiornika lub odpływu. W domu jednorodzinnym w stanie surowym jeden osuszacz 25 l/24 h obsłuży około 80-120 m² ścian tynkowanych. W mieszkaniu 60 m² wystarczy jeden wentylator i jeden osuszacz pracujące równolegle przez 7-10 dni.
Nagrzewnica spalinowa z otwartą komorą spalania to najczęstsza katastrofa na budowie. Każdy litr paliwa spala się w tlen, ale wytwarza wodę: jeden litr benzyny lub oleju napędowego produkuje około jednego litra pary wodnej. Użycie takiej nagrzewnicy w zamkniętym pomieszczeniu nie suszy tynku, lecz go nawilża, choć powietrze robi się pozornie ciepłe. Jedyny wyjątek to nagrzewnica z zamkniętą komorą i odprowadzeniem spalin na zewnątrz.
Optymalne warunki do suszenia to 18-22°C i wilgotność względna 45-60%. Poniżej 40% RH tynk oddaje wodę zbyt szybko z powierzchni i rysuje, powyżej 70% schnięcie praktycznie staje. Wietrzenie przez uchylone okno działa dobrze latem i wiosną, zimą lepiej postawić na osuszacz bez otwierania okien. Z mojego doświadczenia na budowach najskuteczniejszy schemat wygląda tak: zamknięte okna, jeden osuszacz 25 l/24 h, jeden wentylator skierowany na najdłuższą ścianę, temperatura 20°C utrzymywana grzejnikiem elektrycznym lub wodnym, kontrola wilgotności miernikiem co 48 godzin.
| Metoda | Przyspieszenie | Koszt dzienny | Ryzyko |
|---|---|---|---|
| Osuszacz 25 l/24 h | 40-60% | 40-80 zł | Niskie |
| Wentylator przemysłowy | 20-30% | 20-50 zł | Niskie |
| Osuszacz + wentylator | 60-80% | 60-130 zł | Bardzo niskie |
| Nagrzewnica elektryczna | 20-40% | 30-60 zł | Średnie (przesuszenie) |
| Nagrzewnica spalinowa | 0% lub minus | 40-70 zł | Bardzo wysokie (CO, wilgoć) |
Schnięcie tynku zimą i w pomieszczeniach o dużej wilgotności
Zima to najtrudniejszy sezon na suszenie tynku. Wietrzenie skutkuje wyziębieniem i kondensacją, temperatury poniżej 10°C spowalniają hydratację cementu niemal do zera. Tynk cementowo-wapienny nałożony w grudniu przy 5°C potrafi oddawać wodę przez trzy miesiące, a jego wytrzymałość pozostanie niższa od projektowej. Rozwiązanie to ogrzewanie pomieszczenia do stałych 15-18°C i praca osuszacza 24 godziny na dobę, bez otwierania okien.
Łazienka 4 m² z tynkiem cementowo-wapiennym to klasyczne pole minowe. Mała kubatura, brak okna, wysoka wilgotność z późniejszych prac, krótki czas na realizację. Tynk 10 mm w takiej łazience schnie 12-16 dni zamiast 10, bo para nie ma dokąd uciec. Osuszacz musi pracować w dzień i w nocy, drzwi do łazienki zostają zamknięte, a wentylator wymusza ruch powietrza przy samej ścianie. Dobrym uzupełnieniem bywa wentylator wyciągowy z higrostatem, który uruchamia się, gdy wilgotność przekroczy 70%.
Kuchnia i przedpokój suszą się szybciej niż łazienka, ale wolniej niż salon. Kuchnia ma zwykle krótszą trasę do okna, przedpokój bywa wąski i słabo wentylowany. W domach pasywnych z rekuperacją tynk schnie nietypowo, bo szczelna stolarka nie wpuszcza świeżego powietrza, a rekuperator bez wymiennika entalpickiego nie obniża wilgotności. Tam osuszacz staje się obowiązkowy, inaczej harmonogram robót przesunie się o tygodnie.
Najczęstsze błędy przy suszeniu tynków
Lista błędów powtarza się z budowy na budowę, a każdy kosztuje konkretne pieniądze.
- Wietrzenie przeciągiem przy 5°C. Tynk gipsowy wychładza się, na powierzchni pojawia się kondensat, woda wnika z powrotem. Tynk wygląda sucho, mokry w środku rysuje po malowaniu.
- Nagrzewnica spalinowa w zamkniętym pomieszczeniu. Litry paliwa zamieniają się w litry wody w powietrzu. Ściana pozornie ciepła, wilgotność względna rośnie do 85%.
- Suszenie „na pik", czyli grzanie powyżej 30°C. Woda odparowuje zbyt szybko z wierzchniej warstwy, tworzy się błona sucha na mokrym wnętrzu, a pod nią skurcz rozrywa tynk.
- Brak pomiaru wilgotności. Ekipa wchodzi dalej na „suchą" ścianę, farba łuszczy się po miesiącu, koszt ponownego malowania i szpachlowania 25-45 zł/m².
- Mokre prace równolegle. Wylewka samopoziomująca w sąsiednim pokoju w trakcie schnięcia tynku to gwarancja opóźnienia: każdy litr wody z wylewki ląduje w tynku.
- Pomiar palcem albo wizualnie. Powierzchnia schnie szybciej niż rdzeń, wizualnie ściana wygląda gotowa do malowania już po 3-4 dniach.
- Pomijanie osuszacza w małych pomieszczeniach. Łazienka 4 m² bez okna schnie miesiąc, jeśli polegasz tylko na wietrzeniu przez uchylone drzwi.
- Brak ogrzewania zimą. Tynk w nieogrzewanym domu zimą nie wysycha wcale, a wiosną zaczyna pylić i kruszeć.
- Uruchomienie ogrzewania podłogowego od razu po tynkowaniu. Ciepło idzie od dołu, schnięcie nierównomierne, ryzyko rys przy podłodze.
Wypożyczenie osuszacza i miernika na 10 dni to wydatek rzędu 700-1 200 zł, który zwraca się przy pierwszym odbiorze ścian, gdy konkurencyjne budowy zaczynają zdzierać pęcherze i łatać rysy.
Harmonogram prac po tynkowaniu
Tynk to dopiero początek łańcucha zależności. Na ścianie po tynku musi wyschnąć gładź, potem gruntowanie, dopiero potem malowanie. Na podłodze po wylewce schnie parkiet albo panele. Tynk oddaje wilgoć nie tylko do powietrza, ale i do sąsiednich warstw, równoległe prace mokre w jednym pomieszczeniu wzajemnie się sabotują.
Optymalna kolejność w domu jednorodzinnym: najpierw tynki (tydzień 1-2), potem wylewki po upływie minimum 7 dni od zakończenia tynków (tydzień 3-4), potem parkiet i malowanie w ostatniej fazie. Tynk i wylewka w tym samym czasie to proszenie się o kłopoty, bo wylewka odda wodę bezpośrednio do świeżego tynku, nawet jeśli oba procesy wydają się oddzielone przestrzennie. Gładź gipsową nakładaj nie wcześniej niż po uzyskaniu wilgotności masowej poniżej 1,0%, najczęściej w 14-21 dniu dla tynku gipsowego 10 mm.
Wylewka anhydrytowa 50 mm schnie około 7 tygodni w standardowych warunkach. Przyspieszanie jej suszenia nagrzewnicą w tym samym czasie, gdy ściany oddają wodę, to klasyczny błąd prowadzący do spękań wylewki i rys na styku ściany z podłogą.
Checklista do wydruku
- Zidentyfikuj rodzaj tynku i grubość warstwy.
- Sprawdź temperaturę pomieszczenia (cel: 18-22°C).
- Zmierz wilgotność względną (cel: 45-60%).
- Zapewnij wentylację: uchylone okno latem, zamknięte z osuszaczem zimą.
- Wyn
